坚守品质,不负信任——致远管理2023年度总工室巡检日志(二)
所属分类:会员动态 发表时间:2023/5/15 浏览:247 来源:致远
京东智能物流园嘉兴平湖项目

2023年5月,公司总工室组织对京东智能物流园嘉兴平湖项目进行了巡检。

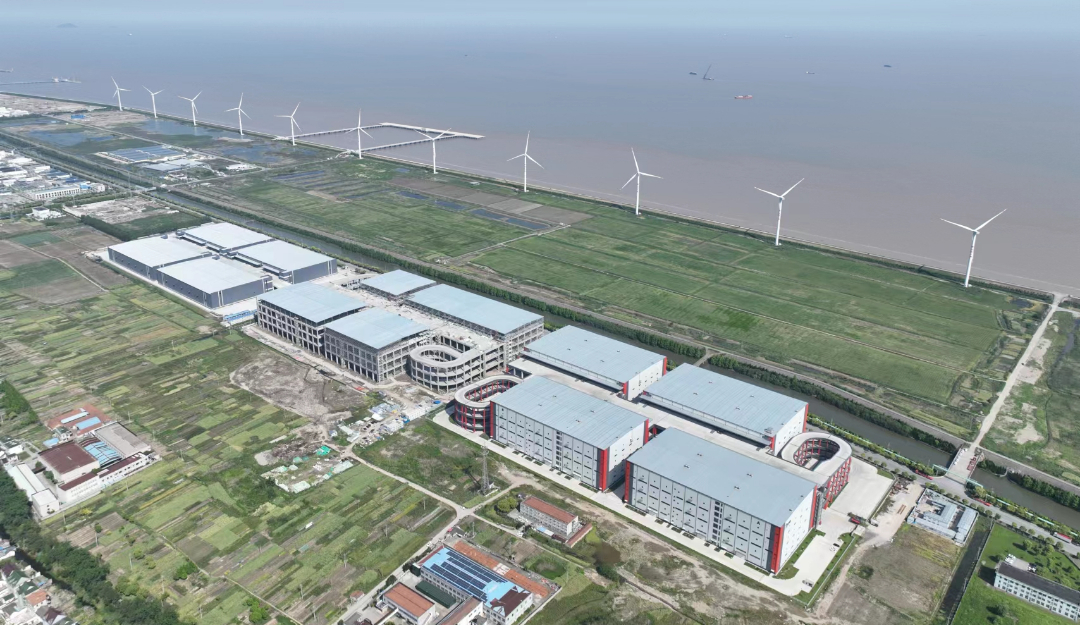

该项目总建筑面积314524.96平方米,主要建筑物包括4栋4层物流仓库、2座行车坡道及高架平台、门卫、设备用房等辅助用房。

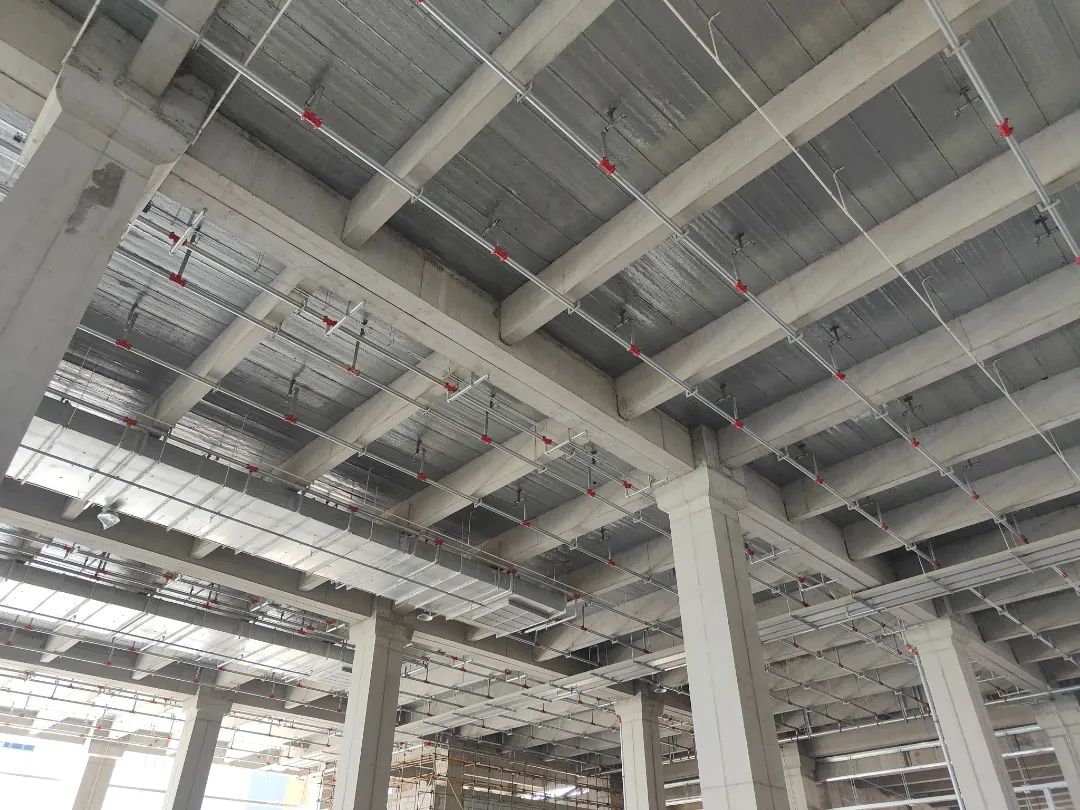

仓库的一、二、三层采用先张法预应力装配式结构体系,预制梁采用现场布置张拉台,通过先张法预应力工艺进行预制;楼板采用免支撑钢筋桁架组合楼板;仓库四层是钢结构体系。

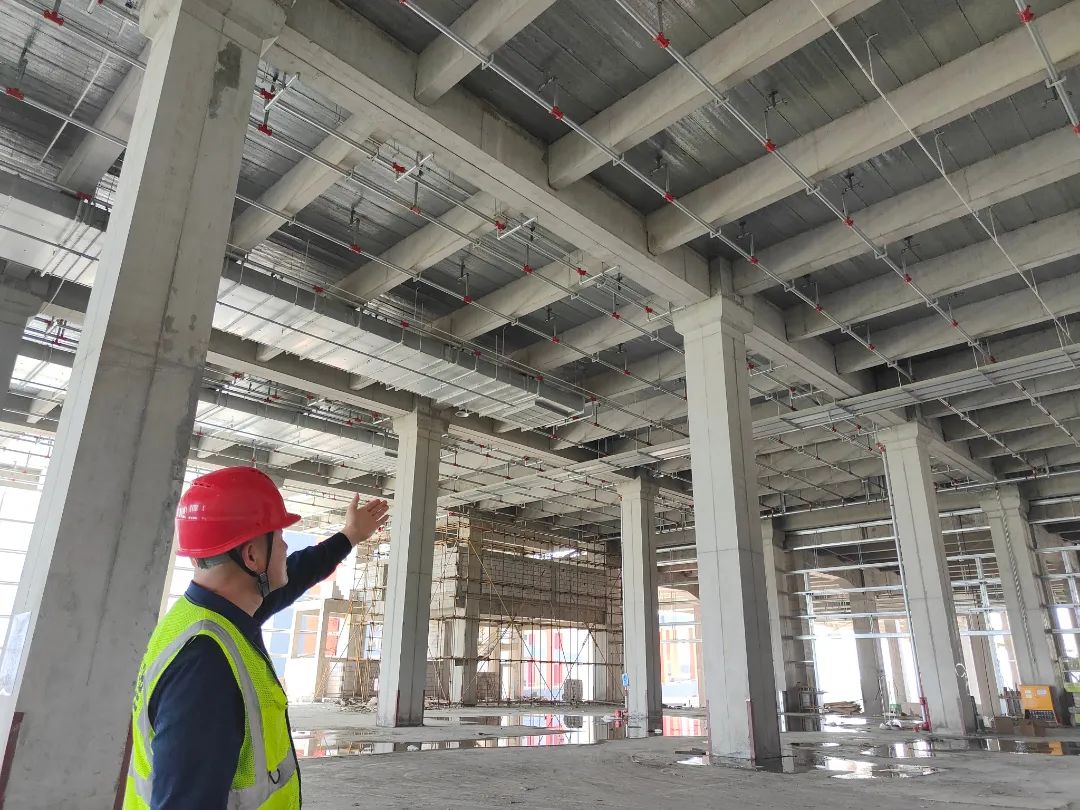

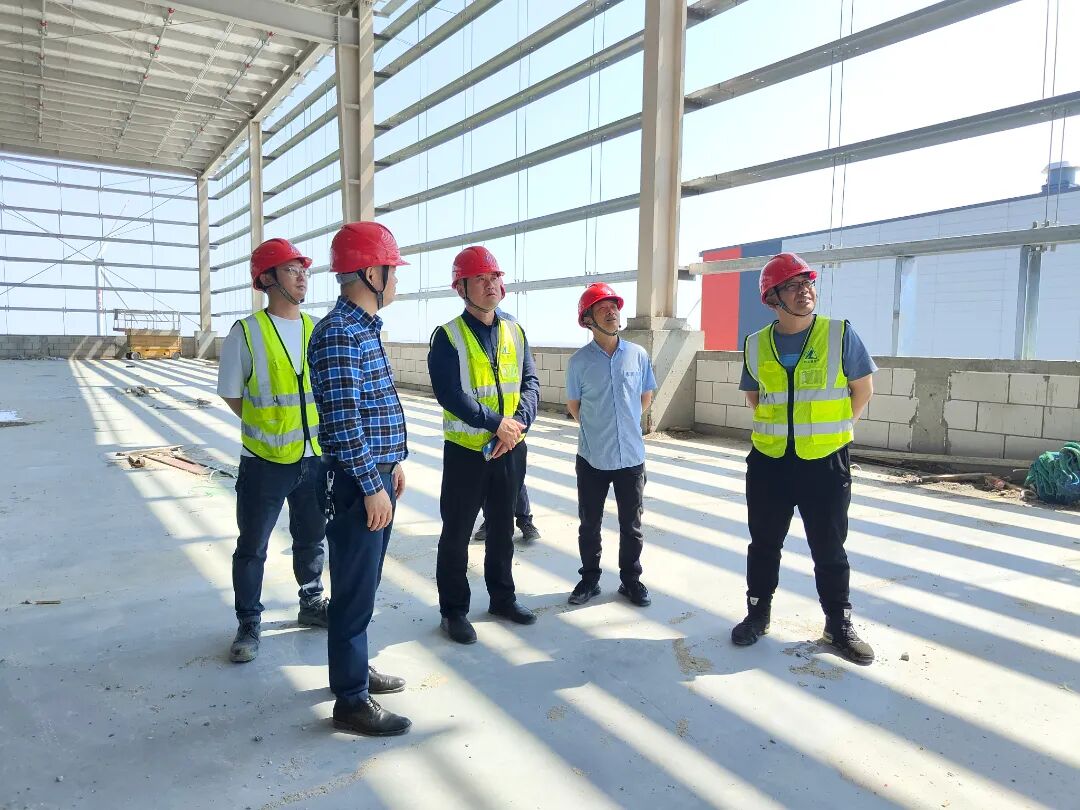

巡检过程中,王命正总监向总工室一行人员详细介绍了装配式梁的施工工艺及特点总工室检查人员与项目监理部人员探讨了本工程外墙彩钢板围护结构等新工艺施工质量的把控,以及剪叉升降式机平台高空作业、超高独立柱施工、工具式上人马道搭设,超高井字梯施工安全监理的控制要点。

鉴于本工程目前施工阶段使用剪叉式升降机越来越频繁,升降高度也越来较高,随之而来的安全风险也越来越大,总工室建议监理部:

将剪叉式升降机的使用按重大危险源进行管控,要求施工单位编制专项施工方案、监理部编制监理细则;在巡视中重点检查进场的机械质量检测报告、出厂合格证,升降机上是否有安全操作规程,升降机是否验收合格;检查操作人员是否经厂家专业培训合格后上岗,操作前是否经安全技术交底;升降机使用前是否进行试运行,操作人员是否正确挂安全带;使用期间专职安全员是否进行安全巡视,是否定期对升降机进行安全检查和维修保养。

本项目外墙围护结构施工主要采用安装工具为井字梯,搭设高度近30米,井字梯制作及安装施工没有相关参考标准规范,操作人员施工时均为悬空高空作业。总工室要求监理部应按照审批后的专项施工方案对井字梯设计制作、原材料、组装以及井字梯的基础、与主体的拉结、荷载限制严格把控。同时,在井字梯的使用过程中加强巡视,确保使用时安全防护措施全部到位。

监理内页资料检查时,总工室对平湖分公司及项目监理部详细指导了如何完善危大工程档案相关资料的管理,同时也向分公司讲解了公司信息管理平台操作及使用。

致远小课堂
工程监理小知识小课堂

项目特色

京东智能物流园嘉兴平湖项目

本项目库区预制梁采用的是先张法施工工艺,通过在施工现场安装张拉台的方式进行预制梁的生产。预制梁共计5169根,张拉台上共设置24条生产线,每天约生产60根预制梁,每月能完成1200根以上。

预制梁自2022年6月份开始进行生产,在11月初所有的预制梁全部生产完成,共计不到5个月。本次小课堂,由王命正总监带领大家了解装配式梁的施工工艺。

名词解释

装配式梁

装配式梁就是在生产条件较好的场地或预制场内提前在模具上将钢筋绑扎制作完成,并将混凝土提前浇筑,达到设计强度后运输至现场进行吊装。

装配式梁的施工特点

本项目装配式梁生产及安装工序主要包括:

从台座生产完成后,起吊、短驳和堆放、吊装搭设等。先将场内吊装路线进行设计,道路提前压实,在柱标高和梁搁置处提前放样,对预制梁进行复检后,将梁短驳至跨内堆放处再进行吊装。吊装后要对梁跨距进行复核,保证后续楼承板安装的准确性。

装配式梁的优点

用预制装配式结构,可以免除满堂架的搭设,且在主体结构施工时可提前插入二结构及机电安装等工序作业,相比现浇结构项目总工期总体可缩减6个月。

对装配式梁施工监理的要点

预制梁除了要检查尺寸、搁置缺口位置及高度、梁垫标高等设计要求以外,还需要重点对主框梁的钢绞线、普通钢筋数量及锚固长度进行复核;次梁梁端钢绞线要涂刷防锈漆,吊环出梁面高度要满足设计要求12cm,不宜过长。

梁柱节点在施工过程中要注意以下几个问题:

第一,节点角部钢筋要先绑扎后包模板,否则施工空间不足;

第二,钢筋需要提前放样,避免梁柱钢筋碰撞;

第三,吊装前,先在柱帽顶设置一道箍筋,两侧主梁吊装就位后,再设置二道箍筋,再吊装次框梁,此后方可正常设置箍筋。

浙江致远工程管理有限公司

总工室  供稿
